mengjing向鹿城区政府问:杨府山安置房交付时间是否会推迟

2022-01-02 15:42栏目:温州民生

mengjing鹿城区政府问:

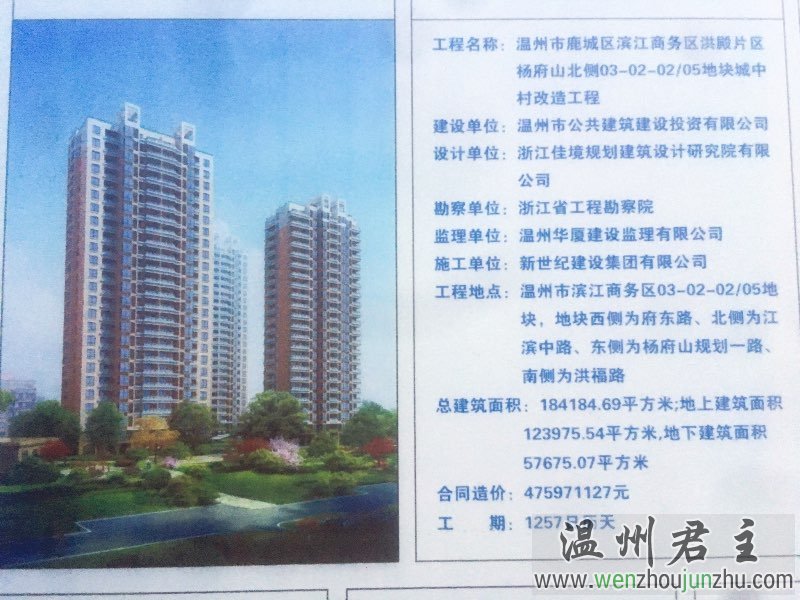

杨府山罗湾景园东面安置房。大概2018年9月开始,上面写着1257天工期,算下来应该2022上半年可以交付。但是当中泥土运不出去中断了几个月,现在疫情又中断中。2022年能否交付,很担忧。后面时代拿地半年都已经盖好几层了。
市城投集团答复:
网友,您好!您反映的问题已收悉,现将办理结果回复如下:您所反映的安置房系我公司负责实施的滨江商务区洪殿片区杨府山北侧03-02-02/05地块城中村改造工程,该项目于2018年11月开工建设。建设期间,因罗湾锦苑政策处理、项目土方外运困难等问题,导致原计划2019年12月份完成地下室结构的节点有所滞后。同时,当前疫情也给项目实施带来诸多不确定因素。下步,我公司将切实优化施工组织,加快进度,力争让住户早日回迁。非常感谢您对我公司工作和安置房建设的关心与支持。
